리모델링, 며칠이나 걸릴까? 공정표 읽는 법

글 김진국 · 새로고침 인테리어 대표 2026. 08. 28. 읽는 시간 약 4분

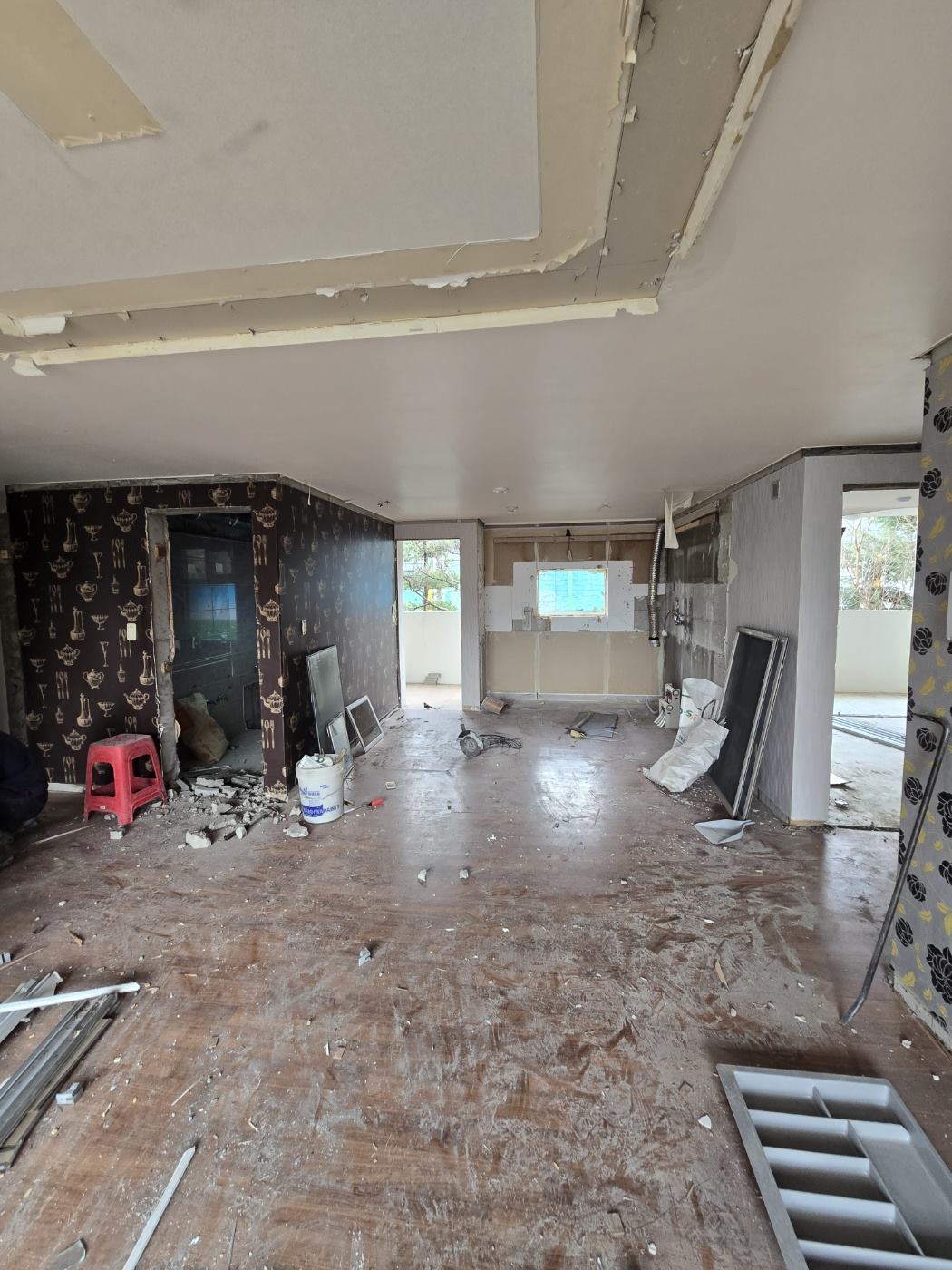

영천 청구하이츠 33평 철거 공정 진행 중
영천 청구하이츠 33평 철거 공정 진행 중
"공사 얼마나 걸려요?"
이사 날짜가 정해진 분들께는 비용만큼 중요한 질문입니다.
오늘은 공정표를 펼쳐놓고 날짜별로 무슨 일이 벌어지는지 보여드리겠습니다.

안녕하세요. 새로고침 인테리어 김진국입니다.

공사 기간을 물으시면 저는 되묻습니다. "입주 날짜가 정해져 있으세요?"

정해져 있으면 거기서 거꾸로 계산합니다. 여유가 있으면 자재 수급을 넉넉히 잡고요. 일정 관리는 공사의 절반이라고 생각합니다.

규모별 대략적인 기간

공사 범위기간비고
도배만2~3일거주 중 가능
도배 + 바닥4~5일가구 이동 필요
욕실 1개소4~6일해당 욕실 사용 불가
주방4~6일물·가스 일시 중단
부분 리모델링2~3주범위에 따라
전체(샤시 제외)4~5주30평 기준
전체(샤시 포함)5~6주창호 제작 기간 포함
50평 이상6~7주—
← 표를 옆으로 밀어 보세요

30평 전체 리모델링 — 주차별 진행

1주차 — 철거와 설비

이 주에 이웃 민원이 가장 많이 나옵니다. 그래서 저는 철거 전날 위아래 옆집에 인사를 드립니다.

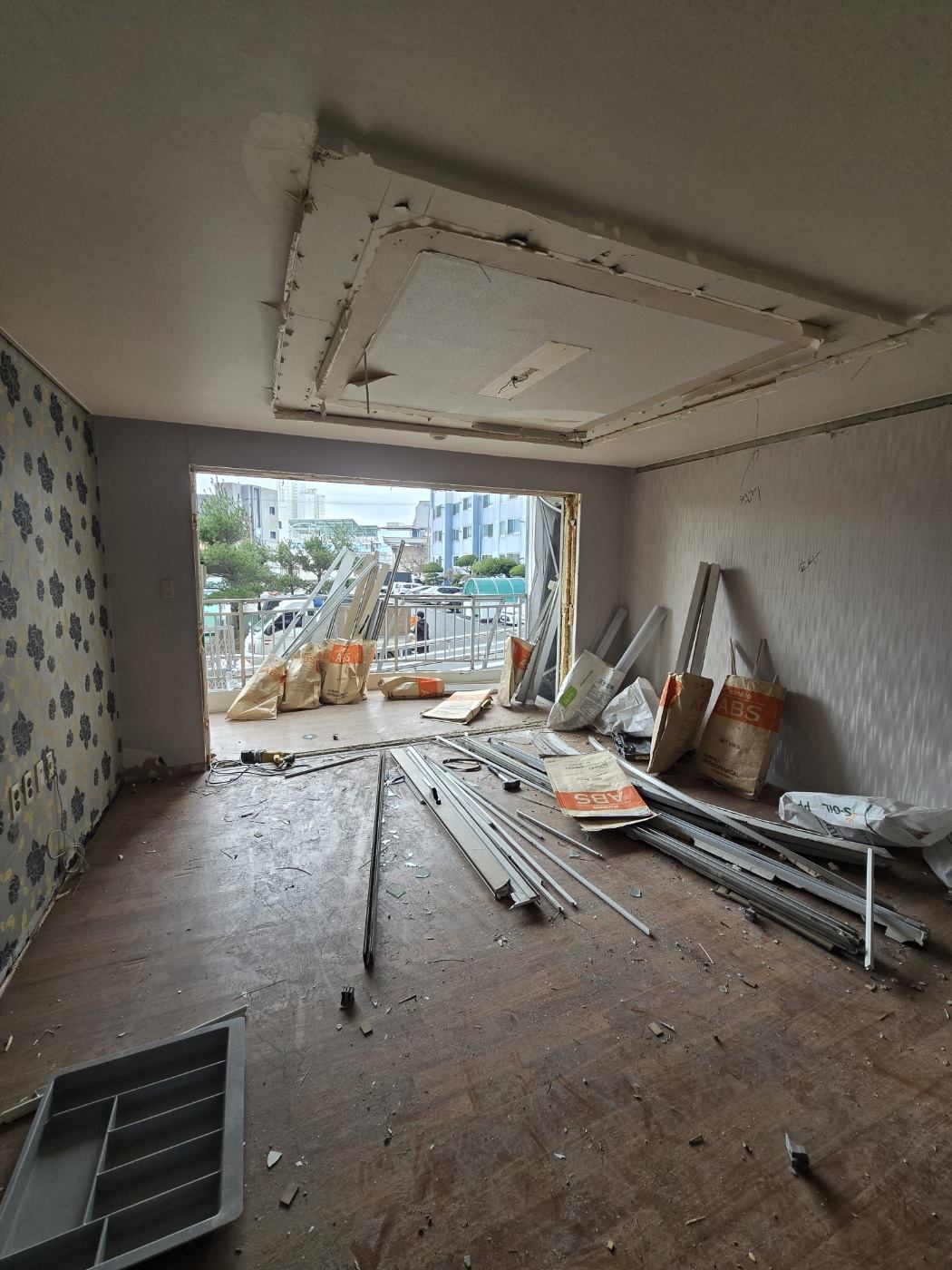

철거 후 설비 공사가 진행 중인 현장
철거를 마치고 설비·전기 공사가 들어가는 단계

2주차 — 창호와 목공

목공이 집의 뼈대를 만듭니다. 여기서 조명 자리와 가구 자리가 다 정해집니다.

3주차 — 타일과 도장

4주차 — 마감

마지막 — 청소와 검수

검수는 같이 도는 것이 원칙입니다.
"다 됐습니다" 하고 열쇠만 드리는 공사는 하지 않습니다.

일정이 늘어나는 흔한 이유

이유추가 기간예방법
철거 후 예상 못 한 하자 발견3~7일사전 점검을 꼼꼼히
자재 품절·수급 지연3~14일일찍 확정·발주
공사 중 사양 변경2~10일착공 전 확정
관리사무소 규제2~5일사전 협의
이웃 민원1~3일사전 인사
장마·혹한2~5일도장·도배 건조 지연
← 표를 옆으로 밀어 보세요
가장 큰 변수는 '결정'입니다

공사 중에 벽지 색이나 가구 문짝을 못 정하시면 그만큼 멈춥니다. 저는 착공 전에 자재를 다 확정하시길 권합니다. 그것만으로 일정이 안정됩니다.

입주 날짜가 정해져 있다면

  1. 여유 1주를 반드시 두세요 — 4주 공사면 5주 전에 시작합니다.
  2. 자재는 계약과 동시에 확정 — 특히 창호와 가구는 제작에 2~3주 걸립니다.
  3. 이사 업체 예약은 마지막에 — 준공 확인 후 잡으시는 게 안전합니다.
  4. 중간 점검일을 정하세요 — 2주차쯤 한 번 오셔서 진행 상황을 보시면 좋습니다.

계절도 변수입니다

시기영향대응
봄 · 가을가장 좋음건조 빠르고 환기 원활
장마철도장·도배 건조 지연제습기 가동, 일정 여유
한여름실리콘·접착 경화 변화오전 집중 작업
한겨울도장 건조 지연, 동파 주의난방 확보 후 진행
← 표를 옆으로 밀어 보세요

이사 일정에 여유가 있으시면 봄이나 가을을 권합니다. 같은 공사라도 마감 품질이 다르고, 공기가 안정적입니다.

공정이 겹치면 빨라질까

가끔 이런 요청을 받습니다. "사람을 더 넣어서 빨리 못 하나요?"

어느 정도는 가능합니다. 방이 여러 개면 도배를 두 팀이 나눠 할 수 있으니까요. 다만 순서가 정해진 공정은 못 당깁니다. 미장이 안 말랐는데 바닥재를 깔 수는 없거든요.

무리하게 당기면 건조 시간을 훔치게 됩니다. 그러면 몇 달 뒤 들뜨거나 갈라집니다. 저는 그렇게는 안 합니다.

매일 보내드립니다

공사 기간 동안 저는 매일 사진을 보내드립니다. 오늘 뭘 했고 내일 뭘 할지도 짧게 적어서요.

멀리 계셔서 못 오시는 분도 많고, 직장 때문에 낮에 못 오시는 분도 많으니까요. 내 집에서 지금 무슨 일이 벌어지는지 모르는 상태가 가장 불안하다는 걸 압니다.

그리고 일정이 밀리면 밀린다고 먼저 말씀드립니다. 숨기고 있다가 마지막에 터뜨리는 일은 하지 않습니다. 공정표는 약속이니까요.

이사 날짜가 정해져 있으시면 상담 때 꼭 말씀해 주세요. 그 날짜에 맞춰 역순으로 계획을 짜드리겠습니다.

자주 묻는 질문

전체 리모델링은 거주가 어렵습니다. 먼지와 소음, 그리고 물·전기가 끊기는 날이 있어서요. 부분 공사는 방을 나눠 진행하면 거주 중에도 가능합니다.

기본적으로 평일에 합니다. 대부분의 아파트가 주말 공사를 제한하기 때문입니다. 일정이 급하면 관리사무소 협의 후 토요일 오전에 소음 없는 작업만 하기도 합니다.

짐을 빼주시고, 관리사무소에 공사 신고를 함께 진행합니다. 엘리베이터 사용 시간이나 보양 규정을 확인해야 해서요. 이 부분은 저희가 안내드립니다.

언제든 오세요. 오히려 오시는 걸 좋아합니다. 미리 연락 주시면 그날 뭘 하는지 설명드리면서 같이 보겠습니다.

AI INTERIOR CHECK

우리 집은 뭘 해야 할까?

30초만 답해 보세요.
딱 필요한 시공과 예상 비용을 짚어드립니다.

CONTACT

글로 다 못 드린 이야기,
전화로 편하게 여쭤보세요

사진 몇 장과 평수만 알려주셔도 대략적인 상담이 가능합니다.
견적과 방문 실측은 무료이고, 상담했다고 계약을 권하지 않습니다.

010-6666-4807
매일 오전 8시 ~ 오후 8시 · 대표 김진국
상호새로고침 인테리어
주소경북 영천시 금호읍 교대길30, 201호
시공지역영천 · 경산 · 하양 · 대구 인근 전 지역
보증하자보증보험 가입 · 세금계산서 발행
